一、基本概念
最优化:首先是一种理念,其次才是一种方法,它所追求的是一种“至善”之道,一种追求卓越的精神。
例子:小明同学,烧一壶水要8分钟,灌开水要1分钟,取牛奶和报纸要5分钟,整理书包要6分钟,为了尽快做完这些事,怎样安排才能使时间最少?最少需要几分钟?
最优化问题的数学模型的一般形式为:
\begin{align*} &\text{opt } z = f(x) \\ &\text{s.t. } h_i(x) = 0, \quad i = 1, \cdots, l \\ &\qquad g_j(x) \leq 0, \quad j = 1, \cdots, m \\ &\qquad t_k(x) \geq 0, \quad k = 1, \cdots, n \\ &\qquad x \in D \subseteq \mathbb{R}^s \end{align*}
opt是最优化的缩写,问题应该针对的是求最大值或者求最小值的问题,st是约束
三个要素:决策变量(decision variable)、目标函数(objective function)、约束条件(constraints)
满足st的解x称为可行解(feasiblesolution),
同时满足st和opt的解x称为最优解(Cptimal solution),
整个可行域上的最优解称为全局最优解(globaloptimalsolution),
可行域中某个领域上的最优解称为局部最优解(localoptimalsolution),
最优解所对应的目标函数值称为最优值(optimum)。
优化模型的分类
(一)按有无约束条件可分为:
1.无约束优化(unconstrained optimization)
2.约束优化(constrained optimization)
大部分实际问题都是约束优化的问题
(二)按决策变量取值是否连续
1.数学规划或连续优化
可继续划分为
线性规划(LP)Linear programming 和 非线性规划(NLP) Nonlinear programming
在非线性规划中有一种规划叫做二次规划(QP)Quadratic programming,目标为二次函数,约束为线性函数。
2.离散优化或组合优化
包含:
整数规划(IP)Integer programming,整数规划中又包含很重要的一类规划:0-1(整数)规划Zero-oneprogramming,这类规划问题的决策变量只取0或者1。
(三)按目标的多少可分为:
1.单目标规划
2.多目标规划
(四)按模型中参数和变量是否具有不确定性可分为:
1.确定性规划
2不确定性规划
二、单目标规划
例题1:问题描述
汽车厂需制定生产计划,在以下约束条件下实现利润最大化
例题1图表:汽车厂生产计划参数表
资源/类型 | 小型汽车 | 中型汽车 | 大型汽车 | 现有总量 |
---|---|---|---|---|
钢材(吨) | 1.5 | 3 | 5 | 600 |
时间(小时) | 280 | 250 | 400 | 60,000 |
利润(万元) | 2 | 3 | 4 | — |
决策变量:
设生产小型、中型、大型汽车数量分别为 $$x_{1},x_{2},x_{3}$$
总获利
$$ \text{Max } z = 2x_{1} + 3x_{2} + 4x_{3} $$
原料供应
$$ 1.5x_{1} + 3x_{2} + 5x_{3} \leq 600 $$
劳动时间
$$ 280x_{1} + 250x_{2} + 400x_{3} \leq 60000 $$
非负约束
$$ x_{1}, x_{2}, x_{3} \geq 0 \text{且为整数}$$
生产小型64台,中型168台,大型0台,利润632
例题2:问题描述
某自来水公司需从A、B、C三个水库向甲、乙、丙、丁四个用户供水,目标是通过合理分配供水量使公司获利最大。具体参数如下:
- 水库供水量(千吨):
- A:50
- B:60
- C:50
- 用户用水需求(千吨):
- 基本用水量(必须满足):
- 甲:30 | 乙:70 | 丙:10 | 丁:10
- 额外用水量(可选择性满足):
- 甲:50 | 乙:30 | 丙:无 | 丁:无
- 基本用水量(必须满足):
- 成本与收入:
- 收入:900元/千吨(所有用户统一)。
- 其他支出:450元/千吨(固定成本)。
- 引水管理费(元/千吨,见下表)。
表1:引水管理费(元/千吨)
水库\用户 | 甲 | 乙 | 丙 | 丁 |
---|---|---|---|---|
A | 160 | 130 | 220 | 170 |
B | 140 | 130 | 190 | 150 |
C | 190 | 200 | 230 | — |
表2:用户用水量约束(千吨)
用户 | 基本用水量 | 额外用水量上限 |
---|---|---|
甲 | 30 | 50 |
乙 | 70 | 30 |
丙 | 10 | 0 |
丁 | 10 | 0 |
引水管理费表中缺的数值可以写一个超级大的数避免引去那边。
决策变量
水库i向j区的日供水量为 x[i,j] (x[3,4]=0)
目标函数
$$ Min\,Z = \begin{aligned}[t] &160x_{11} + 130x_{12} + 220x_{13} + 170x_{14} \\ &+ 140x_{21} + 130x_{22} + 190x_{23} + 150x_{24} \\ &+ 190x_{31} + 200x_{32} + 230x_{33} \end{aligned} $$
供应约束
$$ \begin{cases} x_{11} + x_{12} + x_{13} + x_{14} = 50 \\ x_{21} + x_{22} + x_{23} + x_{24} = 60 \\ x_{31} + x_{32} + x_{33} = 50 \end{cases} $$
需求约束
$$ \begin{cases} 30 \leq x_{11} + x_{21} + x_{31} \leq 80 & \text{引水管理费:24400(元)} \\ 70 \leq x_{12} + x_{22} + x_{32} \leq 140 & \text{最大利润:47600(元)} \\ 10 \leq x_{13} + x_{23} + x_{33} \leq 30 \\ 10 \leq x_{14} + x_{24} \leq 50 \end{cases} $$
例题4(下料问题)问题描述
某工厂需使用长度为5.5米的圆钢原材料,切割成以下三种规格的圆钢材料:
- A型:长度3.1米,需求100根
- B型:长度2.1米,需求200根
- C型:长度1.2米,需求400根
目标:通过合理选择下料方式,使所需圆钢原材料总数最少(或余料总量最省)。
下料方式与余料分析
现有五种下料方式(一至五),每种方式切割后产生的A、B、C型数量及余料如下表所示:
图表:下料方案与余料统计表
材料/方式 | 方式一 | 方式二 | 方式三 | 方式四 | 方式五 | 总需求量 |
---|---|---|---|---|---|---|
A型 | 1 | 1 | 0 | 0 | 0 | 100 |
B型 | 1 | 0 | 2 | 1 | 0 | 200 |
C型 | 0 | 2 | 1 | 2 | 4 | 400 |
余料 | 0.3米 | 0米 | 0.1米 | 1.0米 | 0.7米 | — |
决策变量
设第i种截法的数量为 \( x_i \)
目标函数
min \( Z = \sum_{i=1}^{5} x_i \)
约束条件有:
需求约束
- \( x_1 + x_2 \geq 100 \)
- \( x_1 + 2x_3 + x_4 \geq 200 \)
- \( 2x_2 + x_3 + 2x_4 + 4x_5 \geq 400 \)
非负约束
\( x_i \geq 0, i = 1, 2, \ldots, 5 \) 且为整数
下面是LINGO的代码:
MODEL:
SETS:
HANG/1..3/:A;
LIE/1..5/:B,X;
XISHU(HANG,LIE):C;
ENDSETS
DATA:
A=100 200 400;
B=0.3 0 0.1 1.0 0.7;
C=1 1 0 0 0
1 0 2 1 0
0 2 1 2 4;
ENDDATA
MIN=@SUM(LIE(J):X(J)); !MIN=@SUM(LIE(J):b(J)*X(J));
@FOR(HANG(I):@SUM(LIE(J):C(I,J)*X(J))>A(I));

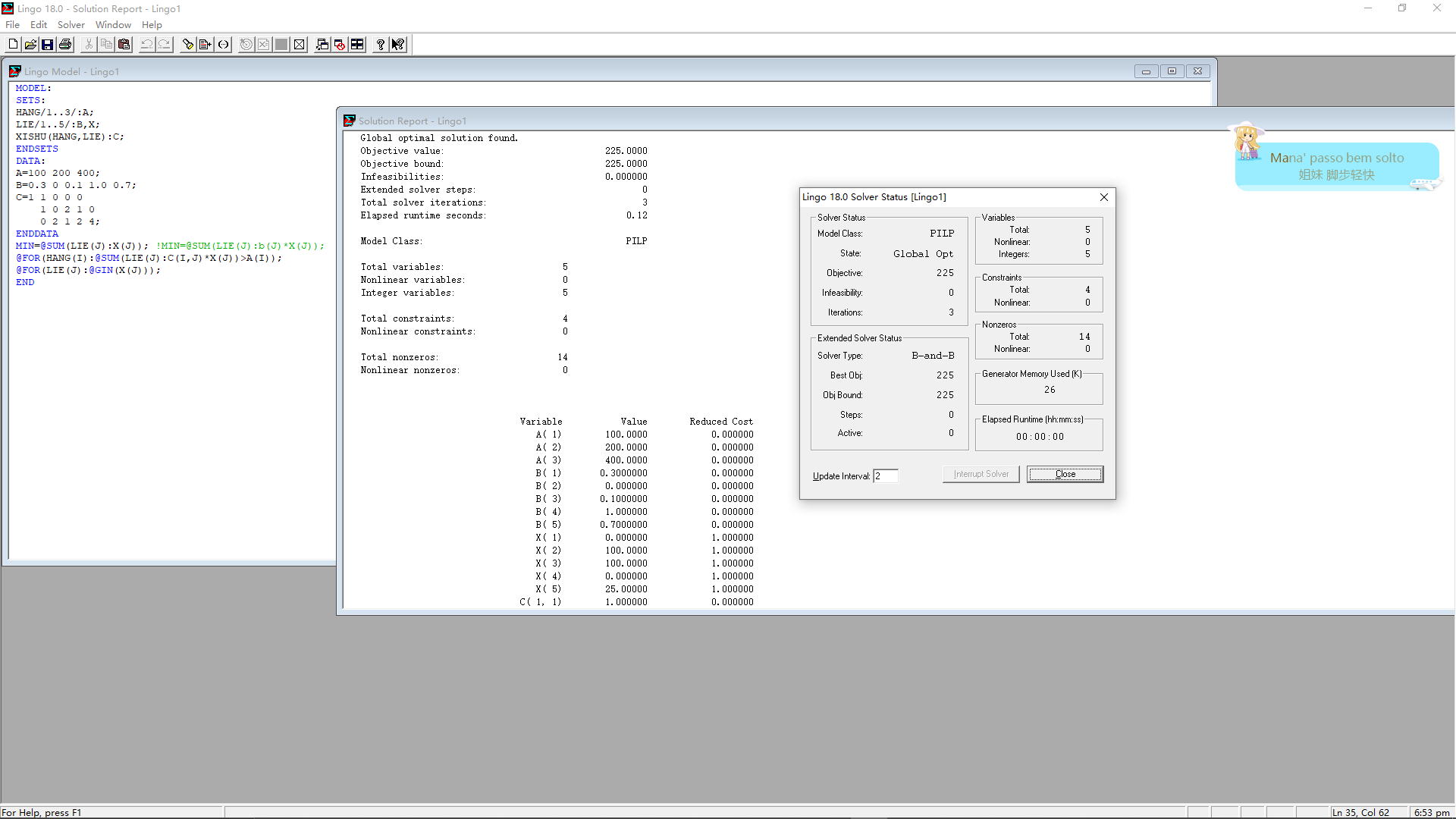

@FOR(LIE(J):@GIN(X(J)));
END

一维下料问题的一般表述
需要m种材料 \( A_1, A_2, \ldots, A_m \),数量分别为 \( b_j \),对一件长的原材料可得出k种不同的切割方法,\( n_{ij} \) 表示第i种方法得到 \( A_j \) 部件的数量。用 \( x_i \) 表示第i种截法的原材料数量,则该问题的模型为:
目标函数
\[ \min Z = \sum_{i=1}^{k} x_i \]约束条件
\[ \begin{cases} \sum_{i=1}^{k} n_{ij} x_i \geq b_j, & j = 1, 2, \ldots, m \\ x_i \geq 0, & i = 1, 2, \ldots, k \end{cases} \]例5 任务分配
分配甲,乙,丙,丁,戊去完成A,B,C,D,E五项任务,每人完成一项,每项任务只能由一个人去完成,五个人分别完成各项任务所需要的时间如下表,试作出任务分配使总时间最少。表格如下:
任务\人员 | A | B | C | D | E |
---|---|---|---|---|---|
甲 | 8 | 6 | 10 | 9 | 12 |
乙 | 9 | 12 | 7 | 11 | 9 |
丙 | 7 | 4 | 3 | 5 | 8 |
丁 | 9 | 5 | 8 | 11 | 8 |
戊 | 4 | 6 | 7 | 5 | 11 |
指派问题或最优匹配问题
设有n项工作分配给n个人去做,每人做一项,由于各人的工作效率不同,因而完成同一工作所需要的时间
也就不同,设人员i完成工作j所需要的时间为c,问如何分配工作,使完成所有工作所用的总时间最少。(效率最高)?
常用解法:0-1规划
决策变量
\[ x_{ij} = \begin{cases} 0, & \text{第$i$个人不做第$j$项工作} \\ 1, & \text{第$i$个人做第$j$项工作} \end{cases} \]
目标函数
\[ \min Z = \sum_{i=1}^{n}\sum_{j=1}^{n} c_{ij}x_{ij} \]
约束条件
\[ \begin{cases} \sum\limits_{i=1}^{n} x_{ij} = 1, & j=1,2,\cdots,n \\[8pt] \sum\limits_{j=1}^{n} x_{ij} = 1, & i=1,2,\cdots,n \\[8pt] x_{ij} \in \{0,1\}, & i,j=1,2,\cdots,n \end{cases} \]
例6:料场选址
某公司有6个建筑工地要开工,工地位置 (xi,yi)(单位:km)和水泥日用量 di(单位:t)由下表给出。公司目前有两个临时存放水泥的料场,分别位于 A(5,1) 和 B(2,7),日存储量各20t。
- 假设从料场到工地之间均有直线道路相连,试制定日运输计划,即从 A,B 分别向各工地送多少水泥,使总吨·千米数最小。
- 为进一步减少吨·千米数,打算舍弃目前的两个料场,改建两个新料场,日存储量不变,问建在何处为好?
工地 | 位置 (x_i, y_i) | 日用量 d_i |
---|---|---|
1 | (1.25, 1.25) | 3 |
2 | (8.75, 0.75) | 5 |
3 | (0.5, 4.75) | 4 |
4 | (5.75, 5) | 7 |
5 | (3, 6.5) | 6 |
6 | (7.25, 7.75) | 11 |
问题一部分:
决策变量
料场的位置用 \(px_{j},py_{j}\) 表示,日存储用 \(g_{j}\) 表示,从料场 j 向工地 i 日运输量为 \(c_{ij}\)
目标函数
\[ \min Z = \sum_{i=1}^{6}\sum_{j=1}^{2} c_{ij}\sqrt{(px_{j}-x_{i})^{2} + (py_{j}-y_{i})^{2}} \]
约束条件
\[ \text{s.t.}\ \begin{cases} \sum\limits_{i=1}^{6}c_{ij} \leq g_{j}, & j=1,2 \\[10pt] \sum\limits_{j=1}^{2}c_{ij} = d_{i}, & i=1,2,\cdots,6 \end{cases} \]
Model:
Sets:
Gd/1..6/: x, y, d;
lch/a, b/: px, py, g;
Links(gd, lch): c;
Endsets
Data:
X = 1.25 8.75 0.5 5.75 3 7.25;
Y = 1.25 0.75 4.75 5 6.5 7.75;
D = 3 5 4 7 6 11;
Px = 5 2; py = 1 7; g = 20 20;
Enddata

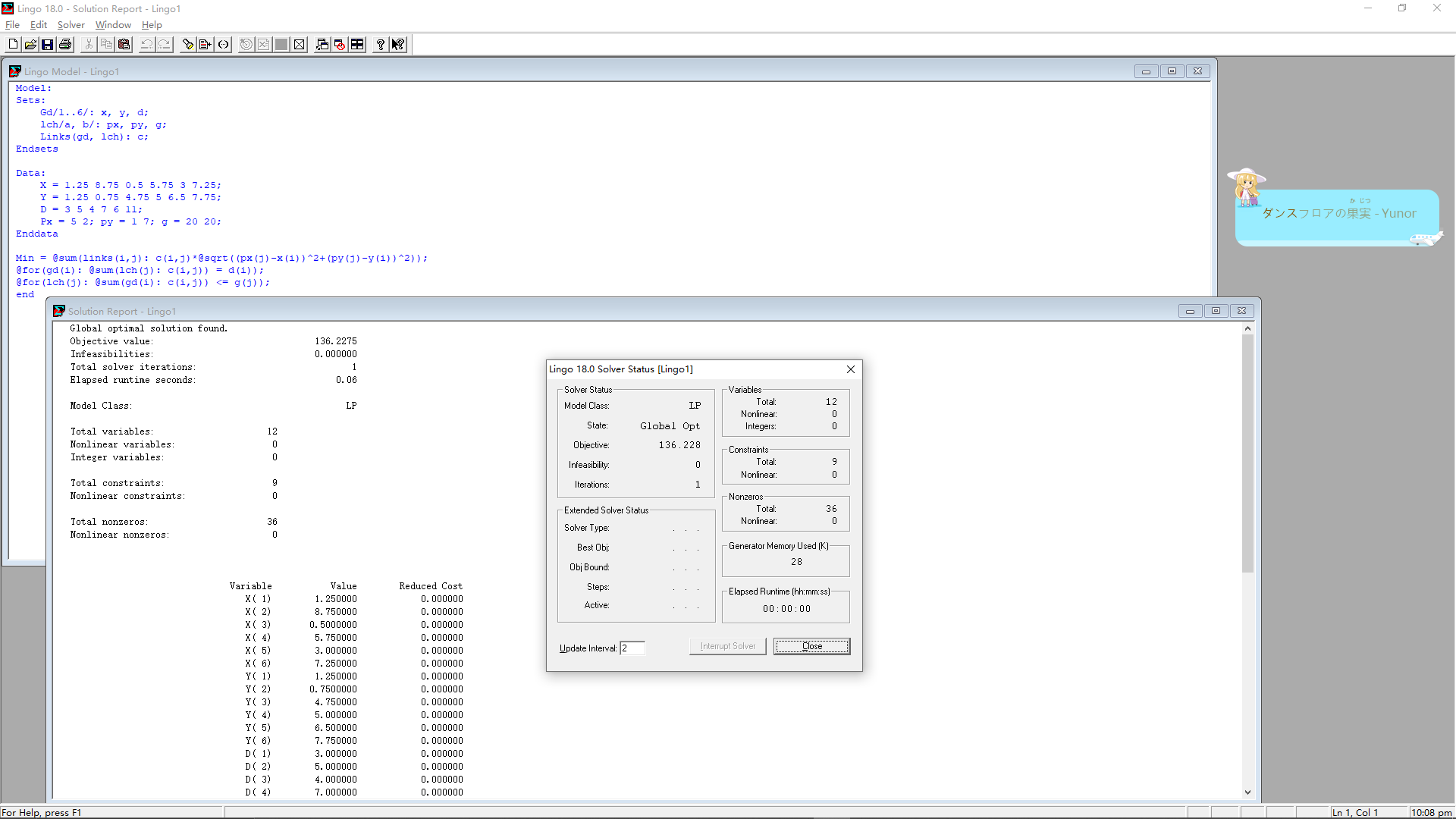

Min = @sum(links(i,j): c(i,j)*@sqrt((px(j)-x(i))^2+(py(j)-y(i))^2));
@for(gd(i): @sum(lch(j): c(i,j)) = d(i));
@for(lch(j): @sum(gd(i): c(i,j)) <= g(j));
end

第二问的实质是c[i,j]和px与py都成为了变量,使得之前一问的线性规划问题变成了非线性规划问题,模型本质上是一样的,只需要在LINGO软件里面把px和py的数据删掉就可以了
Model:
Sets:
Gd/1..6/: x, y, d;
lch/a, b/: px, py, g;
Links(gd, lch): c;
Endsets
Data:
X = 1.25 8.75 0.5 5.75 3 7.25;
Y = 1.25 0.75 4.75 5 6.5 7.75;
D = 3 5 4 7 6 11;
g = 20 20;
Enddata

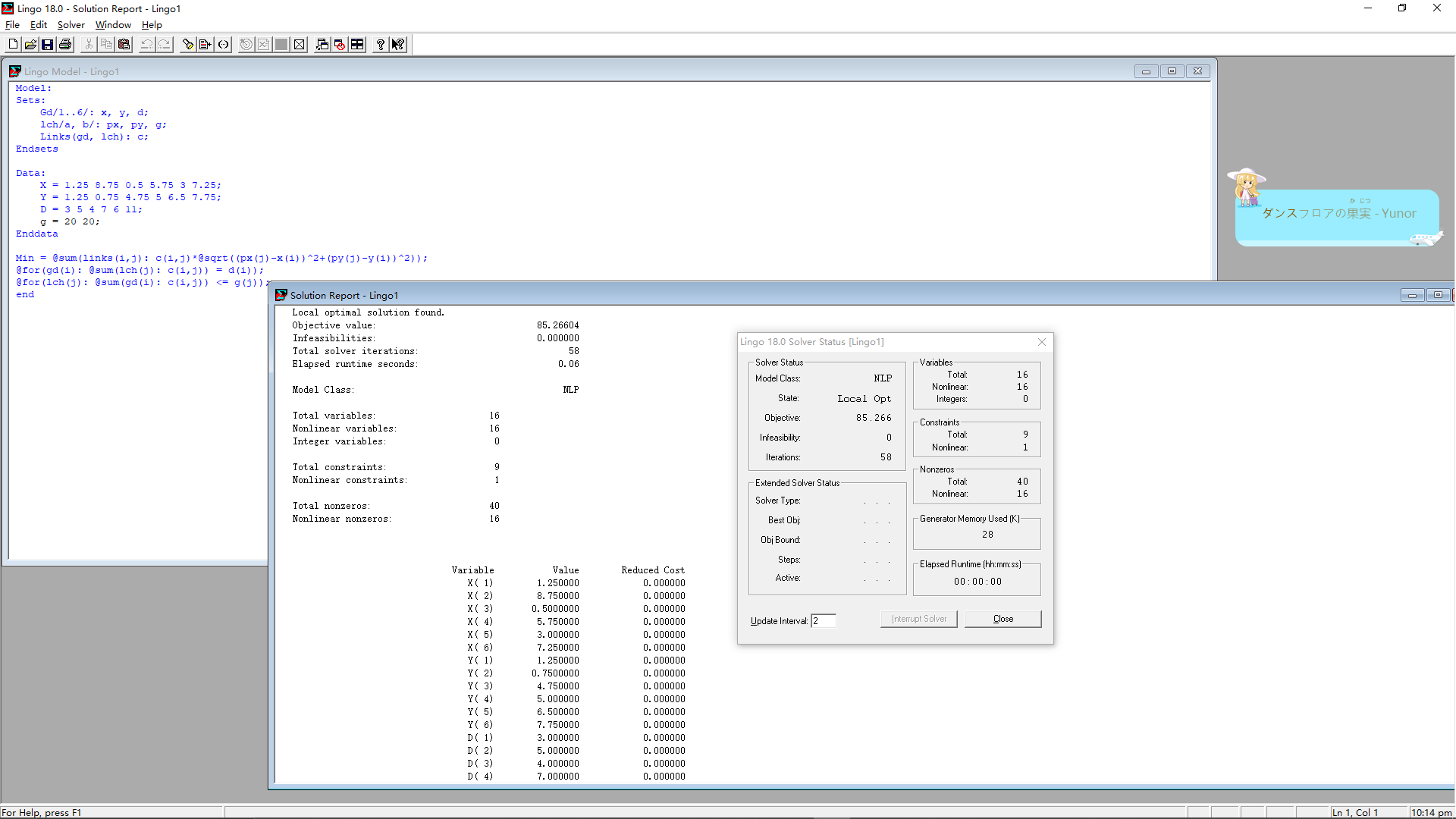

Min = @sum(links(i,j): c(i,j)*@sqrt((px(j)-x(i))^2+(py(j)-y(i))^2));
@for(gd(i): @sum(lch(j): c(i,j)) = d(i));
@for(lch(j): @sum(gd(i): c(i,j)) <= g(j));
end

问题是,非线性规划使用的非线性求解器实质上是只能求局部最优解的,利用的是一个近似迭代的方式,如果想要一个更好的解就需要调整参数,我也不咋会,自己试试咯……?
